Nyköpings resecentrum
Vid bangårdsområdet, mellan Brunnsgatan och nuvarande stationsbyggnad, bygger Nyköpings kommun och Trafikverket Nyköpings resecentrum. Det ska bli ett modernt resecentrum med ökad kapacitet för framtidens tågtrafik.
Du som bor och vistas i närheten kommer märka av arbeten i perioder. Arbetena kan till exempel innebära buller, större mängd transporter till och från arbetsområdet eller att du blir hänvisad till andra gator eller sätt för att ta dig fram. Vi och Trafikverket strävar efter att hitta så bra lösningar som möjligt.
Pågående och kommande arbeten
Andra projekt runt om som påverkar framkomlighet
- Ledningsomläggningar
Befintliga ledningar läggs om i ny sträckning, som ett förberedande arbete inför breddning och sänkning av Brunnsgatan. Det är ledningar för vatten och avlopp men även för fjärrvärme, tele, kraft och fiber. Läs mer om ledningsomläggningarna. - Cirkulationsplatserna vid Brunnsgatan och Hospitalsgatan blir korsningar med trafiksignaler. Läs mer om arbetena här som påverkar resecentrum.
- Se alla driftstörningar.

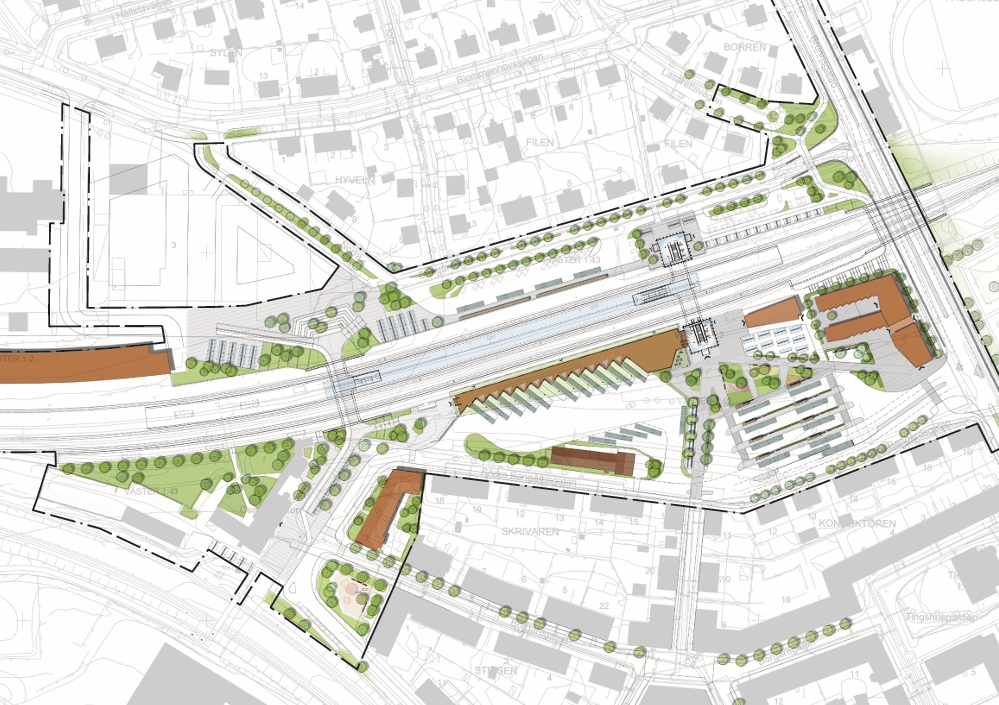

Om resecentrum
Ledningsomläggningar 2023-2025

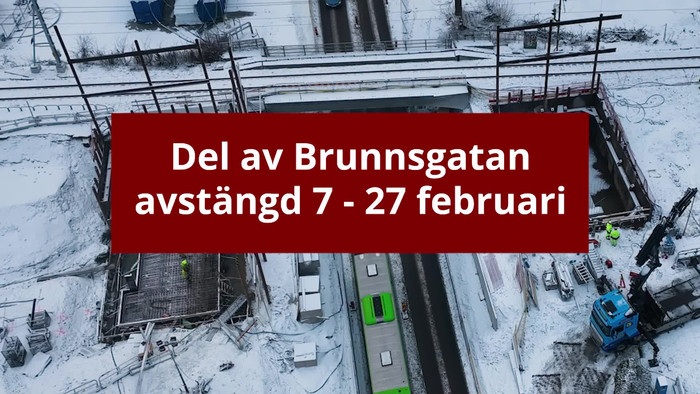

2023-02-01
Ledningsomläggningar påbörjas, som ett förberedande arbete inför breddning och sänkning av Brunnsgatan. Befintliga ledningar läggs om i ny sträckning. Det gäller ledningar för vatten och avlopp, fjärrvärme, tele, kraft och fiber.
Här uppdaterar vi veckovis med vad som sker i arbetet med omläggningarna.
Ledningsomläggningar 2023-2025
Ledningsomläggningar påbörjas, som ett förberedande arbete inför breddning och sänkning av Brunnsgatan. Befintliga ledningar läggs om i ny sträckning. Det gäller ledningar för vatten och avlopp, fjärrvärme, tele, kraft och fiber.
Här uppdaterar vi veckovis med vad som sker i arbetet med omläggningarna.
Mars-April 2025
2025-03-10
- Vecka 11-18 leds all gång- och cykeltrafik leds om runt Folkungavallen för att området ska användas som byggväg.
Mars-April 2025
- Vecka 11-18 leds all gång- och cykeltrafik leds om runt Folkungavallen för att området ska användas som byggväg.
Vecka 16 2025
2025-04-14
- Gång- och cykelväg på västra sidan öppnas upp.
- Arbetet med ledningsomläggningar är klara.
Vecka 16 2025
- Gång- och cykelväg på västra sidan öppnas upp.
- Arbetet med ledningsomläggningar är klara.
Vecka 17 2025
2025-04-21
-

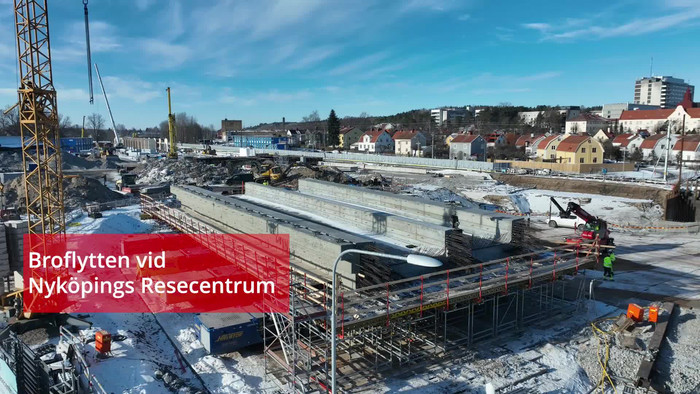

Trafikverket utför arbeten vid järnvägsbroarna över Brunnsgatan. Påverkan på biltrafiken väntas. Om möjligt, välj en annan väg.
-
Gång- och cykelvägarna på båda sidor under järnvägsbroarna stängs på grund av arbetena. Omledningsväg blir runt Folkungavallen upp mot kyrkogården.
- Läs mer om Trafikverkets arbeten och aktuella driftstörningar här.
Vecka 17 2025
-
Trafikverket utför arbeten vid järnvägsbroarna över Brunnsgatan. Påverkan på biltrafiken väntas. Om möjligt, välj en annan väg.
-
Gång- och cykelvägarna på båda sidor under järnvägsbroarna stängs på grund av arbetena. Omledningsväg blir runt Folkungavallen upp mot kyrkogården.
- Läs mer om Trafikverkets arbeten och aktuella driftstörningar här.
Vecka 18 2025
2025-04-28

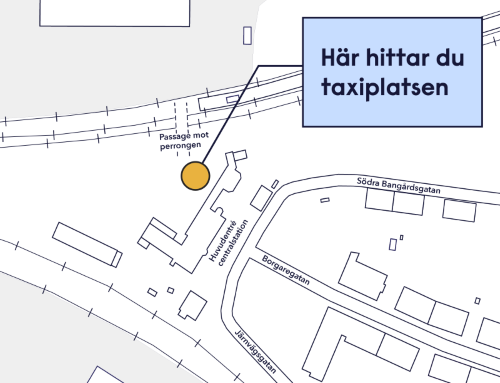

- Trappan mellan perrongen och Brunnsgatan stängs permanent.
- Halva gångtunneln, från stationshuset till perrongen stängs av permanent. Ingången till gångtunneln från Norra Bangårdsgatan till perrongen fortsätter att vara öppen.
- Trafikverket genomför arbeten inom järnvägsanläggningen som kräver att tågtrafiken stängs av vecka 18. Bussar ersätter. Läs mer om avstängningen på trafikverket.se/ostlankennykoping
Vecka 18 2025
- Trappan mellan perrongen och Brunnsgatan stängs permanent.
- Halva gångtunneln, från stationshuset till perrongen stängs av permanent. Ingången till gångtunneln från Norra Bangårdsgatan till perrongen fortsätter att vara öppen.
- Trafikverket genomför arbeten inom järnvägsanläggningen som kräver att tågtrafiken stängs av vecka 18. Bussar ersätter. Läs mer om avstängningen på trafikverket.se/ostlankennykoping
Vecka 29-30 2025

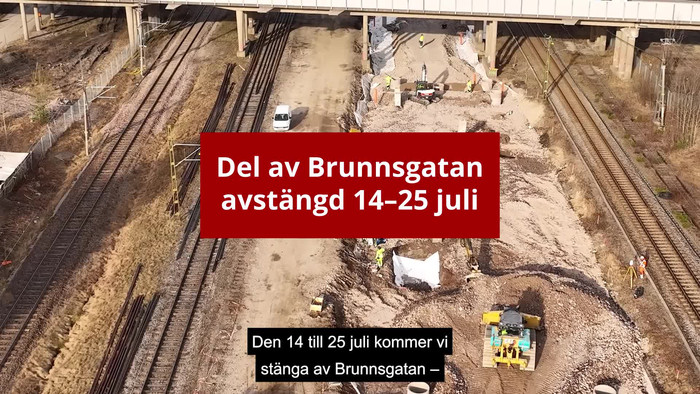

2025-07-14
- Under perioden 14 till 25 juli kommer en bit av Brunnsgatan att vara stängd
för all trafik (bil, gång och cykel). Det gäller sträckan under järnvägsbroarna.
Avstängningen beror på att den södra järnvägsbron ska rivas.
Vecka 29-30 2025
- Under perioden 14 till 25 juli kommer en bit av Brunnsgatan att vara stängd
för all trafik (bil, gång och cykel). Det gäller sträckan under järnvägsbroarna.
Avstängningen beror på att den södra järnvägsbron ska rivas.
Vecka 44 2025
2025-10-27
- Planerad stängning av Brunnsgatan vecka 44.
Vecka 44 2025
- Planerad stängning av Brunnsgatan vecka 44.
September 2026
2026-09-01
Trafikverkets byggväg tas bort och gång- och cykelväg öppnas upp.
September 2026
Trafikverkets byggväg tas bort och gång- och cykelväg öppnas upp.
Målet med resecentrum är en säker och tillgänglig station där det blir enkelt att byta mellan tåg, buss, cykel och bil, för att du ska kunna resa smidigt, grönt och tryggt.
Byggnationen startade 2022 och beräknas preliminärt vara klar till 2028. Nyköpings resecentrum är ett samarbete mellan Nyköpings kommun och Trafikverket.
